Júnový update z výstavby projektu Watsonova
15. 6. 2026

Júnový update z výstavby projektu Watsonova

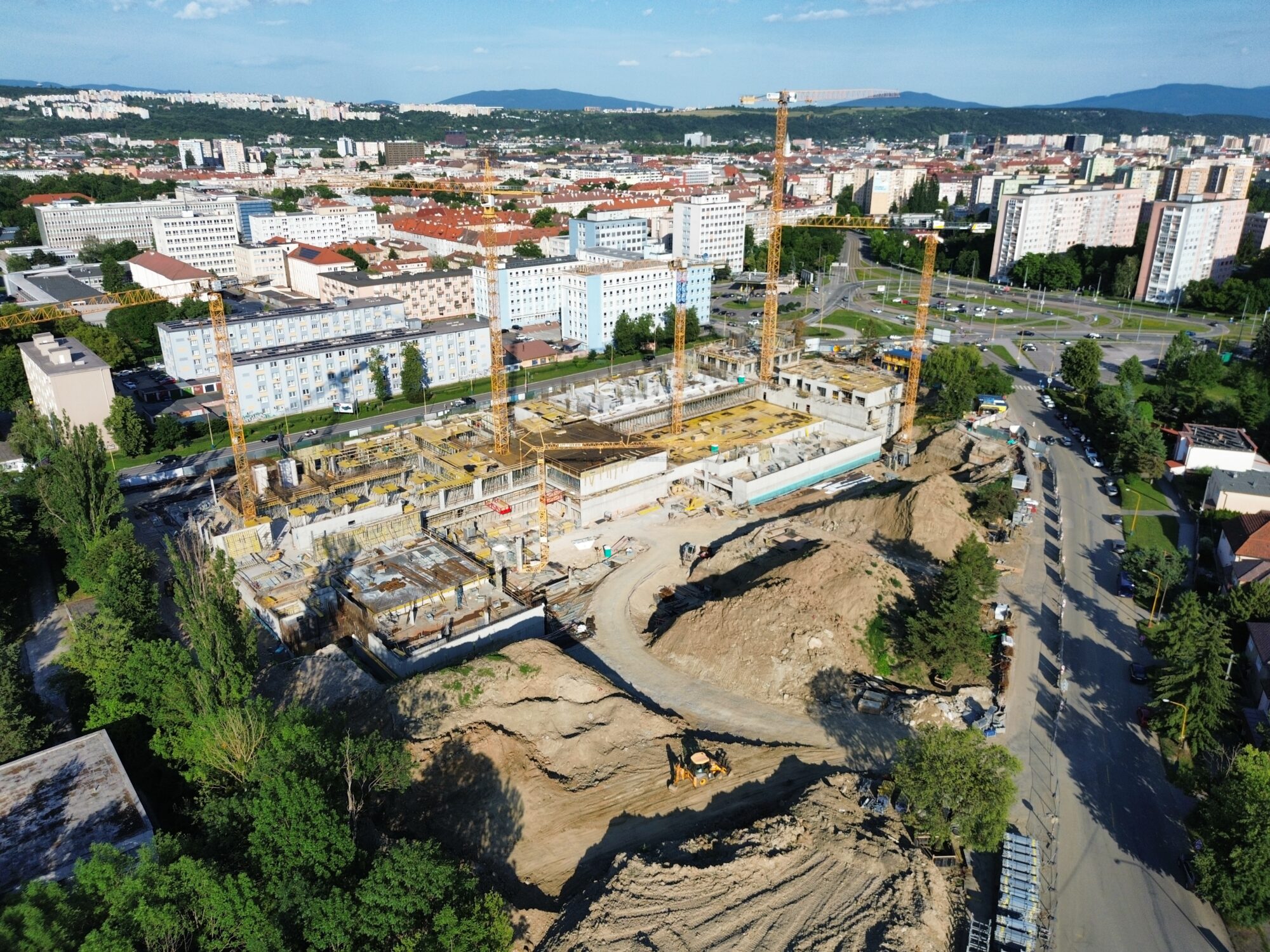

Výstavba projektu Watsonova pokračuje podľa harmonogramu a aj počas júna sú na stavbe viditeľné ďalšie významné posuny. Najväčší objem prác sa aktuálne sústreďuje na úsek A, ktorý je v súčasnosti najďalej zo všetkých častí projektu.

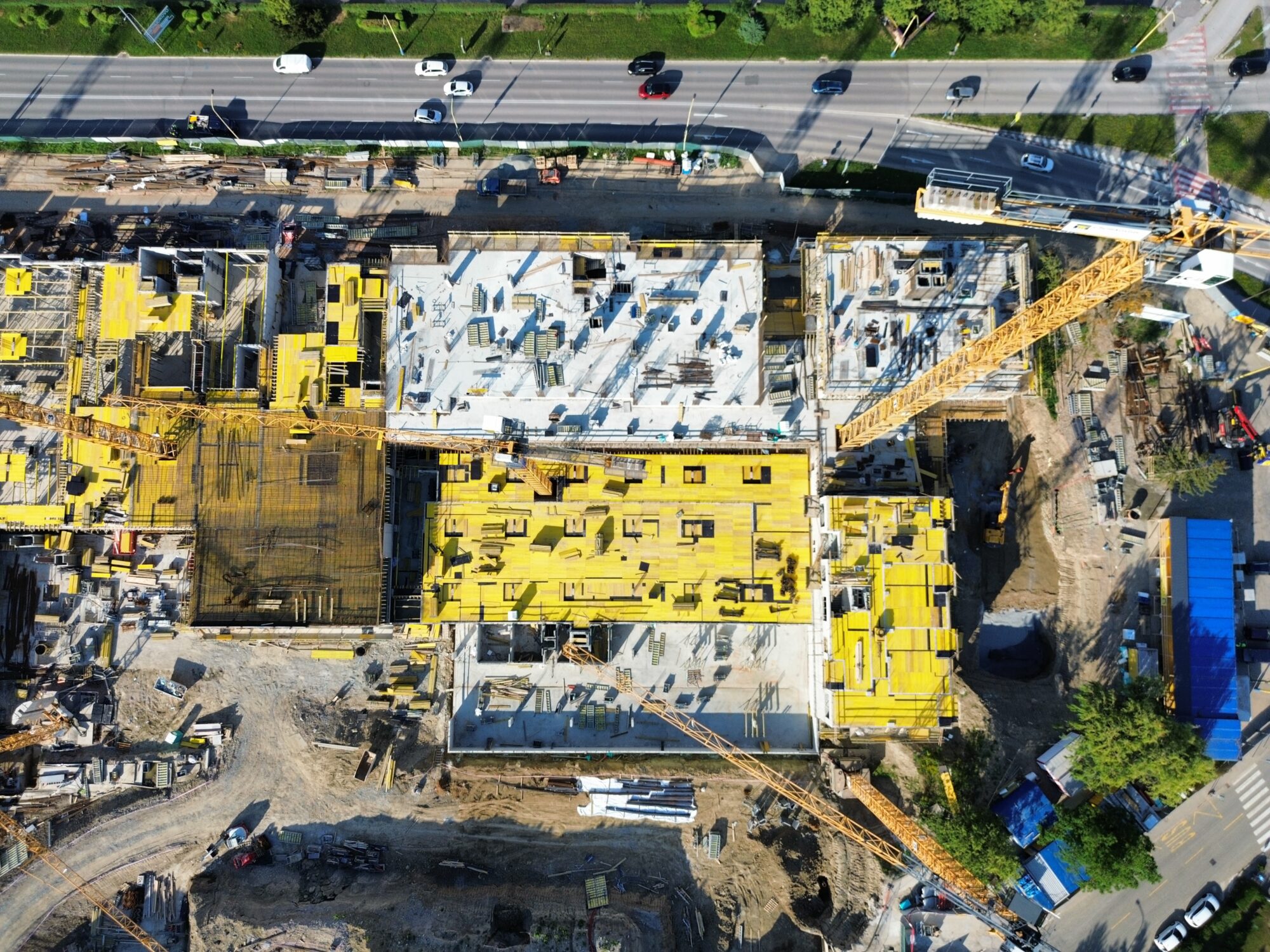

Na objekte A1 bola dokončená betonáž stropnej dosky nad 2. nadzemným podlažím. Následne sa začali realizovať zvislé konštrukcie 3. nadzemného podlažia, ktoré aktuálne predstavujú najvyššie realizovanú časť projektu.

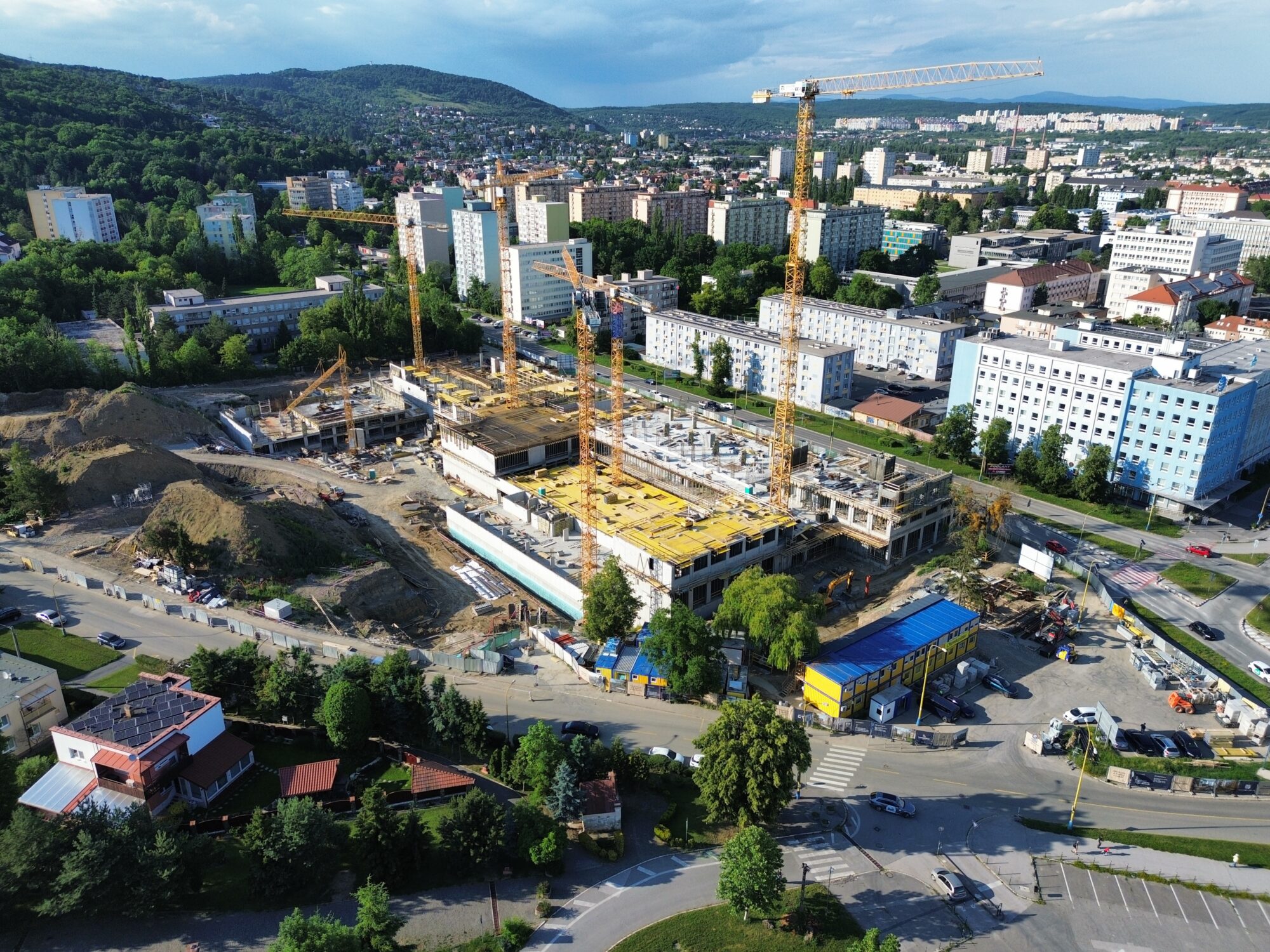

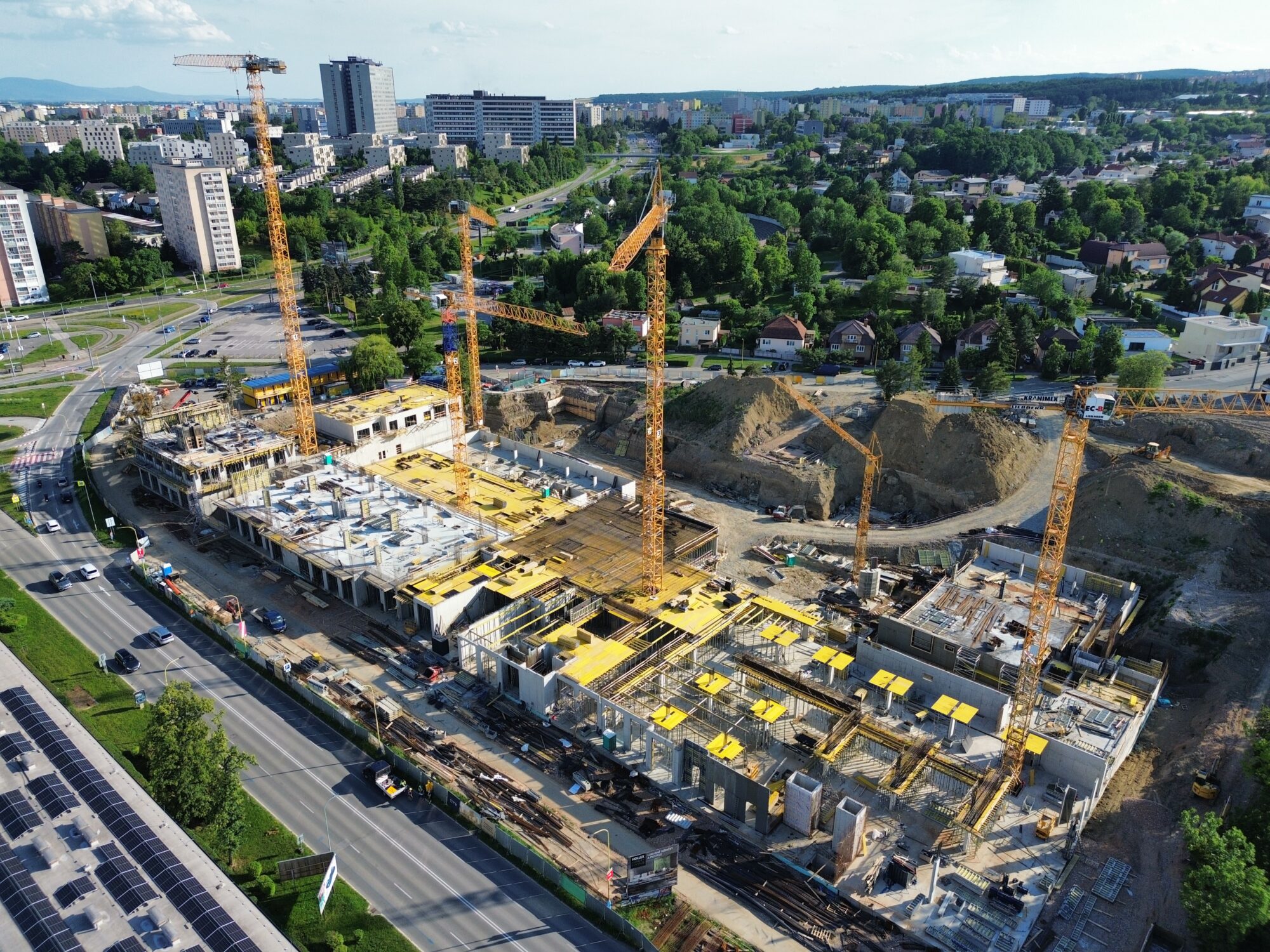

Na úsekoch B a C pokračujú stavebné práce taktiež podľa plánu. Keďže hlavné kapacity stavby sú momentálne sústredené na úsek A, postup prác na týchto častiach projektu je v porovnaní s predchádzajúcim obdobím miernejší. V nasledujúcich mesiacoch sa však očakáva postupné zvyšovanie intenzity výstavby aj na úsekoch B a C.

Významný pokrok bol zaznamenaný aj v oblasti technickej infraštruktúry. Na ulici Stará spišská cesta boli zrealizované kanalizačné prípojky a zároveň bol dokončený prvý vsakovací objekt, ktorý bude slúžiť na zadržiavanie dažďovej vody v areáli projektu.

V priebehu tohto týždňa sa začali práce na kanalizačných prípojkách na ulici Watsonova. Tieto práce si vyžiadali dočasné dopravné obmedzenia a budú prebiehať po jednotlivých etapách. Ukončenie prvej etapy je plánované na 22. júna 2026.

Po dokončení kanalizačných prípojok bude nasledovať realizácia ďalšieho vsakovacieho objektu na severnej strane areálu, ktorý doplní systém hospodárenia s dažďovou vodou v rámci celého projektu.

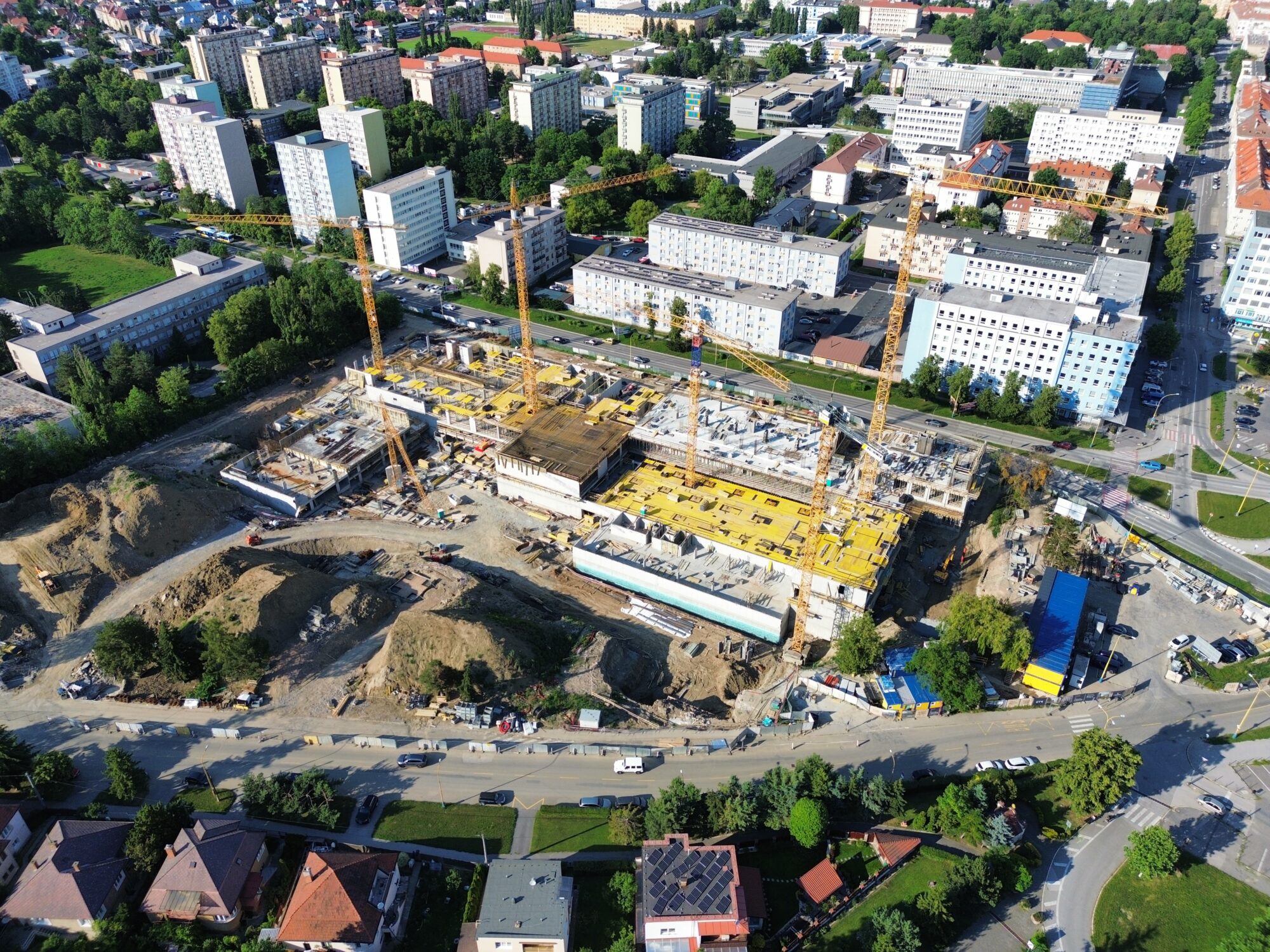

Rozširuje sa aj stavebné zázemie. Do konca júna je plánovaná montáž šiesteho vežového žeriavu, ktorý bude slúžiť predovšetkým na realizáciu skeletov na úseku B. Následne bude osadený aj siedmy žeriav na severnej strane staveniska. Vo vrcholiacej fáze výstavby bude na projekte pracovať celkovo desať vežových žeriavov, pričom najvyšší z nich dosahuje výšku približne 85 metrov.

V podzemných garážach sa počas júna začnú realizovať maliarske práce na stenách a stropoch. Po nich budú v priebehu júla a augusta nasledovať vnútorné rozvody kanalizácie, vody, elektroinštalácií a vzduchotechniky.

Súčasne pokračuje komunikácia s teplárenským holdingom v súvislosti s realizáciou horúcovodnej prípojky, ktorá zabezpečí budúce napojenie objektov na centrálny zdroj tepla.

Z technického hľadiska bude zaujímavou etapou aj realizácia stropu nad 3. nadzemným podlažím objektu A1. Z dôvodu odsadenia železobetónového skeletu o jeden meter bude potrebné využiť špeciálne vežové debnenie a konzolové konštrukcie. Táto fáza výstavby je plánovaná na záver júna.

Projekt Watsonova tak pokračuje v súlade s plánovaným harmonogramom a postupne sa približuje k ďalším významným míľnikom svojej realizácie.
